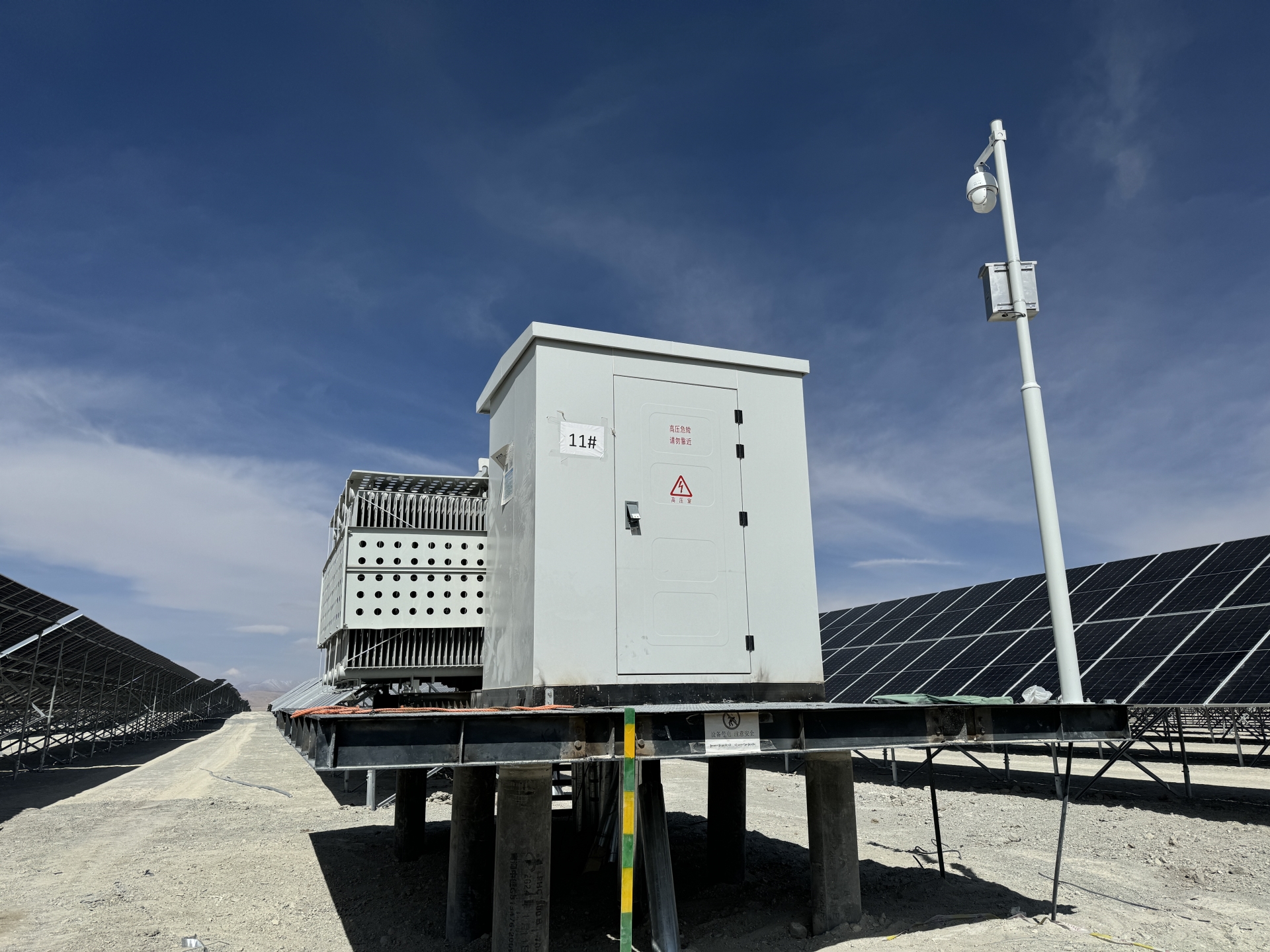

在西藏改则县麻米乡拉果错湖畔,近2100亩的光伏板整齐排布,26套储能系统平稳屹立。随着主变、箱变、集电线路、储能舱等联调联试的完成,由紫金工程技术公司负责项目管理的紫金龙净拉果盐湖提锂“源网荷储”新型能源系统项目一期一阶段115MWp光伏+65MW/130MWh储能实现系统贯通,顺利投产发电。
2024年1月,公司派驻5名项目管理人员入藏。贡嘎机场到拉果错有12小时的车程,沿途雪山巍峨,草原广阔,湖泊如镜,在蓝天白云映衬下,仿佛置身仙境,令人心旷神怡。珍贵的藏羚羊欢呼雀跃、野马野驴自由奔放、黑顶鹤闲庭信步,手机相机随意取景便是一部大片。拉果错盐湖畔,东西向展布,面积96平方公里,项目就在这翡翠般的湖边建设。
该项目位于西藏阿里地区,被称为“世界屋脊的屋脊”,位于青藏高原西北部,平均海拔4500米以上,是青藏高原最高的地区之一。公司项目管理人员克服高寒缺氧、交通不便的困难,发扬着艰苦创业,开拓创新的精神,在雪域高原谱写着壮丽的建筑诗篇。
因为工期紧、任务重,项目总监邹卓带领团队迅速进入“战斗模式”,短短几天时间,密集与业主单位、设计单位、施工单位进行沟通,组织项目部成员熟悉图纸、技术交底、任务分配等,项目管理团队以坚强的毅力和顽强的斗志,拉开了项目管理的序幕。
完成前期准备工作后,参建单位所有人员便开始忙碌起来。在项目工地现场,风沙和低温是工作的阻力,巡查拍照取证时,冻僵的手指按拍照键异常艰难,狂风呼啸时,即使戴着护目镜,能见度也极低。
项目所在地的交通不便,往东去拉萨有1200公里,往西去阿里地区有500公里,冬季施工期间,冰雪导致交通不畅,对物资调运造成了严重的影响。一次,为了吊装60吨储能电池仓,施工单位从青海格尔木租了一辆能够满足装载需求的吊车,吊车载重量500吨,自重100多吨,从格尔木到拉果错,整整花了5天时间,各参建方配合做好修路、填沟、吊臂安装、风速监测等,最终,26台60吨储能电池全部安全顺利地吊装到位。
为3月底实现系统贯通及并网送电的总目标,项目管理部全体成员春节期间坚守一线,会同各参建单位掀起了春节大会战,全力冲刺项目建设。终于,紫金龙净拉果盐湖提锂“源网荷储”新型能源系统项目一期一阶段115MWp光伏+65MW/130MWh储能赶在3月29日晚上7点顺利实现系统贯通投产发电,提前完成项目建设目标。
贯通投产发电的第二天,许久没有休息的战士们约好前往改则县理发洗澡,算是庆祝项目圆满完工。前往县城的车在高原的道路上如释重负地飞驰,车后扬起厚厚的尘土,高原的阳光穿透车窗,折射在安全帽“紫金工程技术”的标识上,显得格外明亮耀眼。
